На Кемеровской ГРЭС СГК продолжается подготовка к зиме
28 июля 2025 | Информационный портал Кузбасс

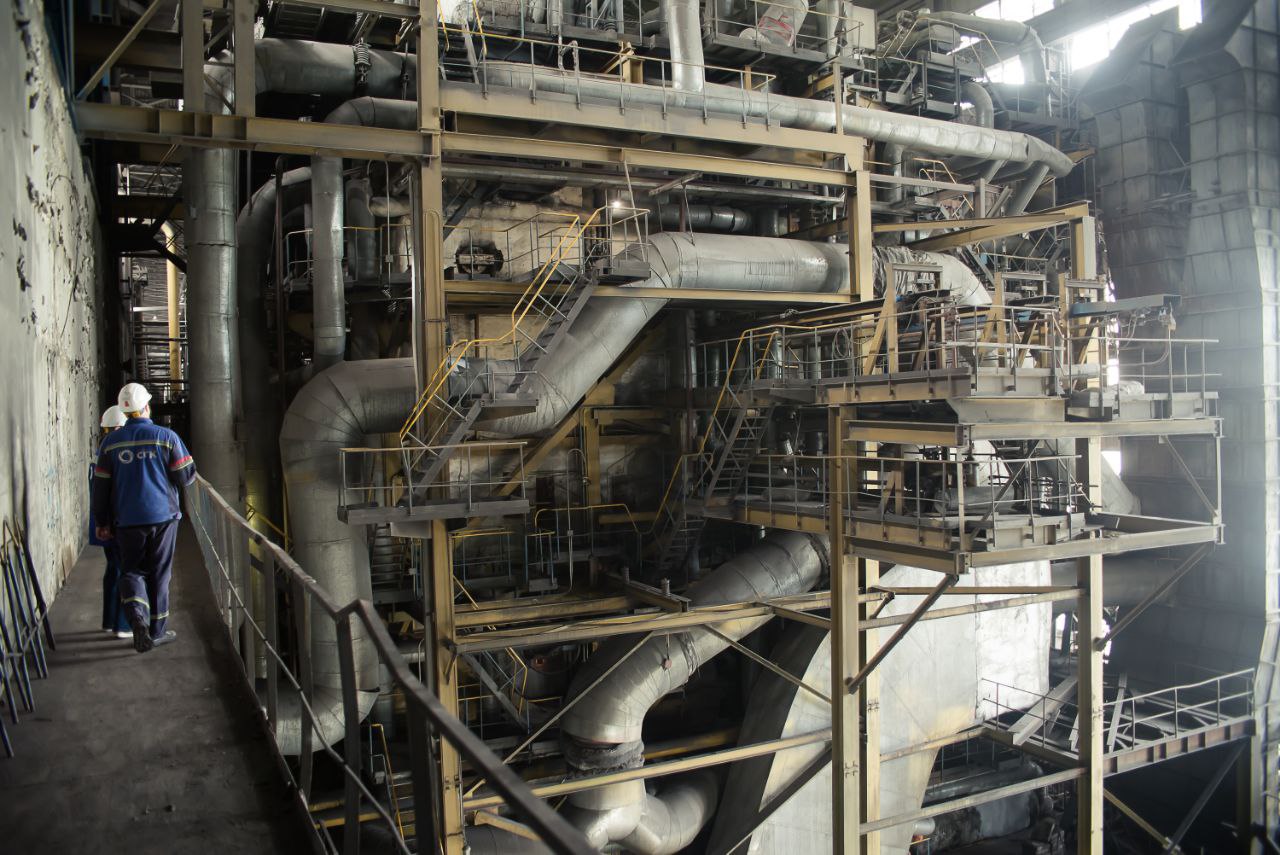

На Кемеровской ГРЭС Сибирской генерирующей компании продолжается капитальный ремонт котлоагрегатов № 12 и №15. (https://sibgenco.online/news/element/gotovim-k-nagruzkam-na-kemerovskoy-gres-prodolzhaetsya-kapitalnyy-remont-kotloagregatov/)Их надежная работа важна для всего производственного процесса электростанции, но особенно — в период несения зимних пиковых нагрузок. ⠀

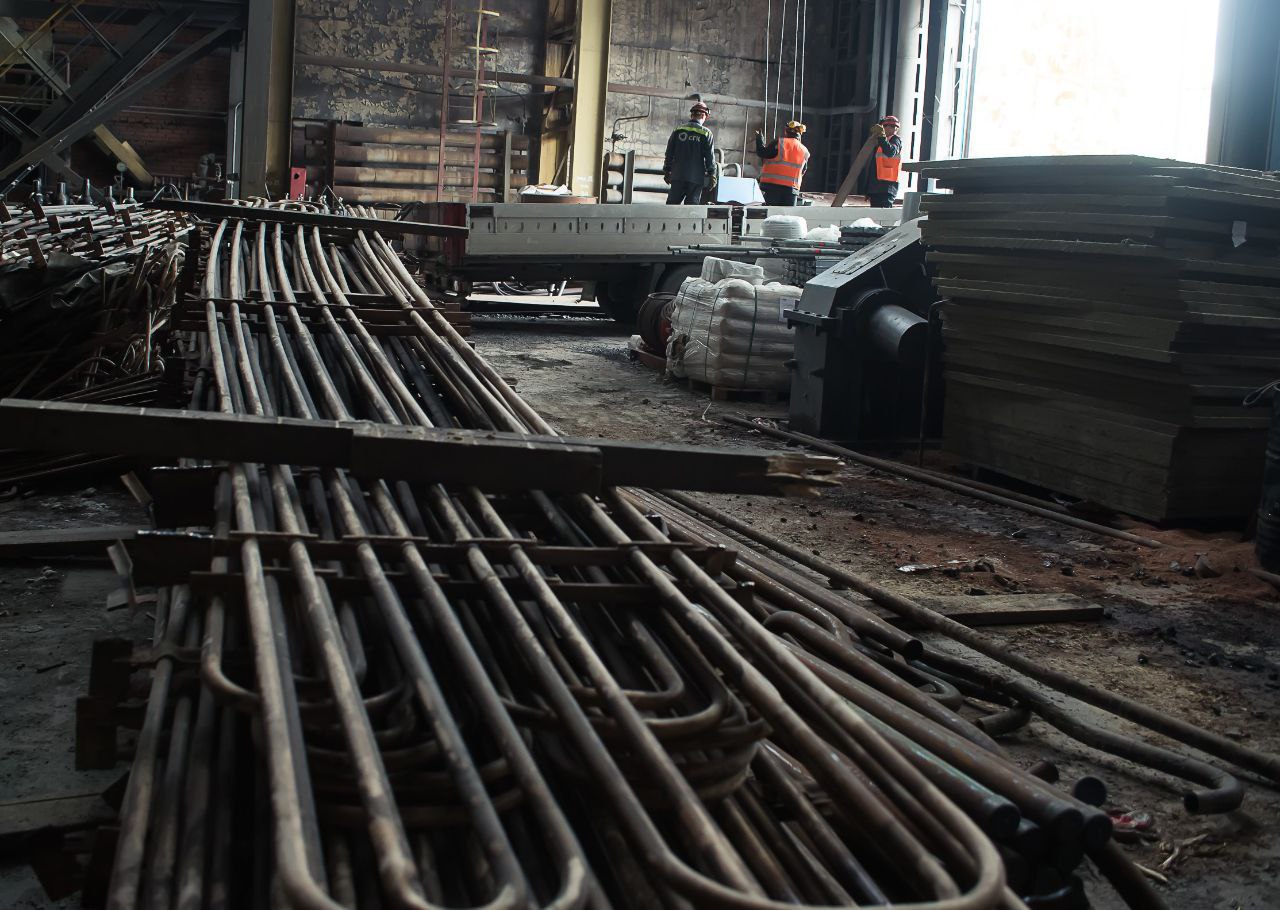

Работы проходят на обеих площадках параллельно. В них задействованы почти 90 человек, сотрудников подрядной ремонтной организации. Помимо типового объема работ (ремонта вращающихся механизмов: мельниц, мельничных вентиляторов, дымососов, дутьевых вентиляторов, ремонта питателей сырого угля, арматуры и другого оборудования) на каждом котлоагрегате предусмотрен сверхтиповой объем, необходимость которого была выявлена после диагностики состояния оборудования.

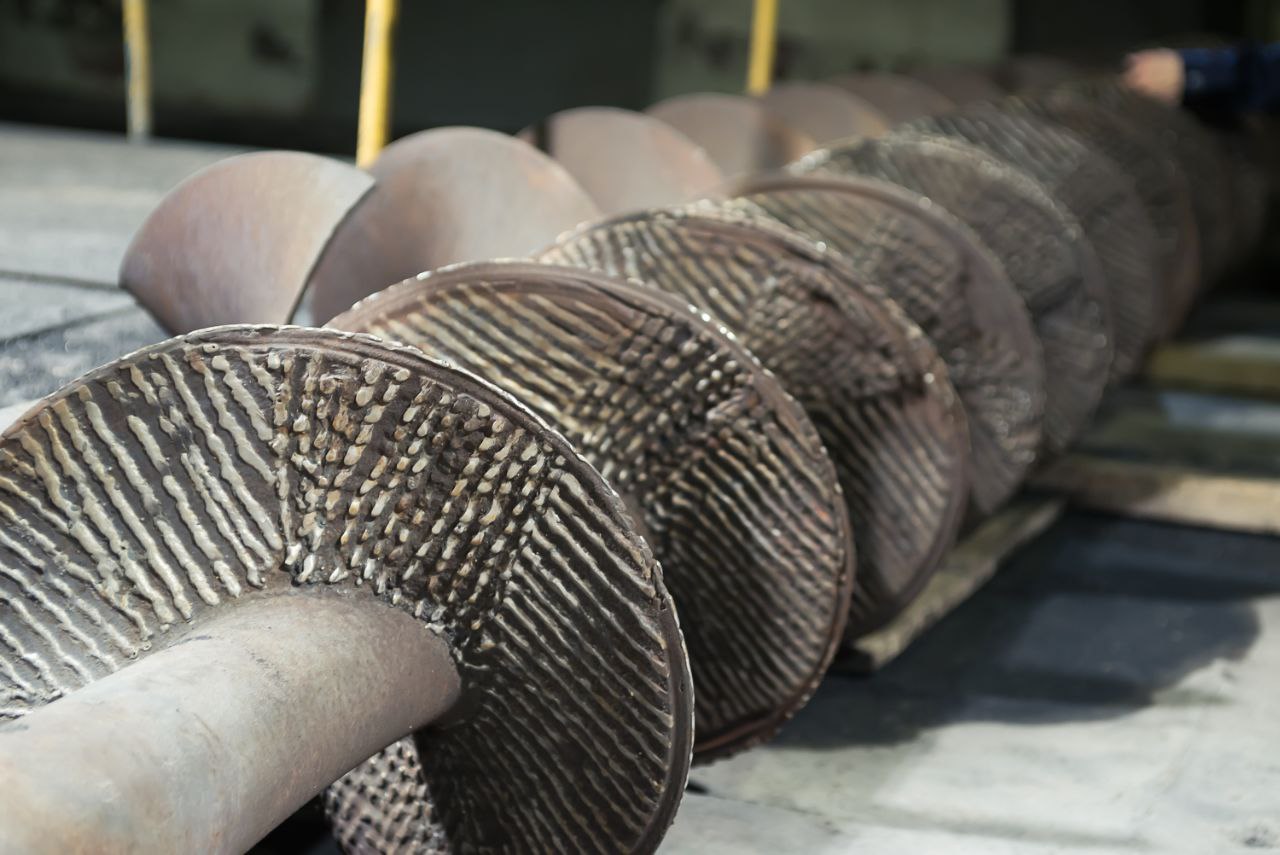

На котлоагрегате №15, например, ведется замена отсеков левого и правого бокового экрана топки. Предусмотрена замена 32 тонн специальных труб — поверхностей нагрева.
На котлоагрегате №12 проводится замена второй ступени водяного экономайзера. Всего предусмотрена замена 52 тонн труб. ⠀
Ремонтные работы стартовали в июне и закончатся в конце августа — начале сентября. К началу нового отопительного сезона 2025-2026 оба котлоагрегата будут в работе.
